Un piano terra aperto sulla strada, in un paese dove il mare certe volte supera la soglia della terraferma. La barriera chimica caricata lungo tutto il perimetro, la demolizione delle malte ammalorate, e una ricostruzione divisa in due registri: chiudere dove l’acqua liquida può arrivare, lasciar traspirare dove arrivano solo vapore e sali.

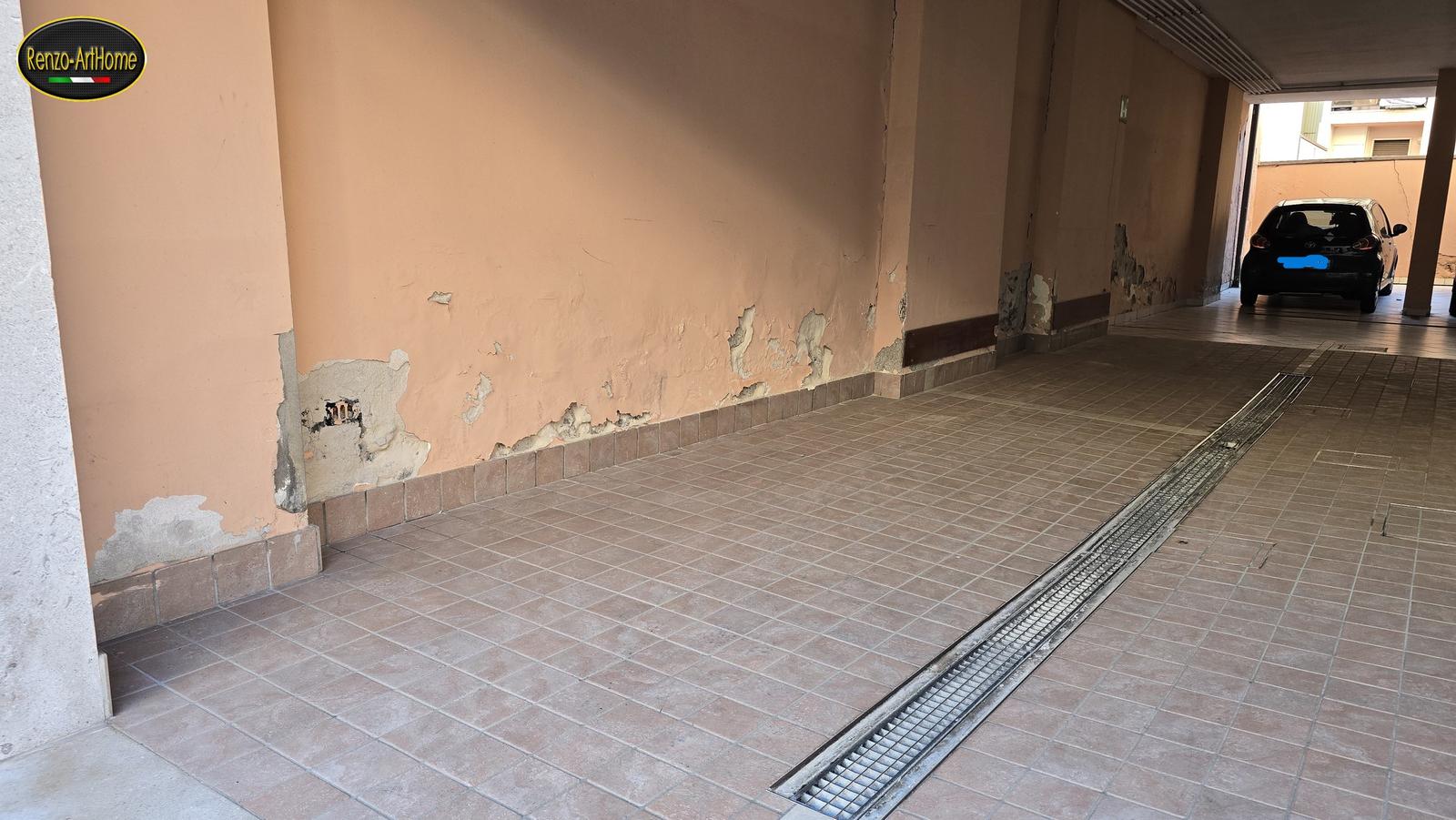

Nel febbraio del 2026 sono stato chiamato in un condominio di Grado per il quadro che si vede nella prima fotografia. Un androne carrabile aperto sulla strada, un ingresso pedonale con le cassette postali e la batteria dei contatori, un cortile interno: e su tutte le pareti, nessuna esclusa, una fascia bassa malata. Pittura in scaglie, intonaco che suona a vuoto e si spancia, croste che si staccano a lastre sopra lo zoccolino di piastrelle. Il fenomeno correva uniforme lungo tutto il perimetro, dall’androne al cortile, alla stessa altezza.
Di questo lavoro racconto la diagnosi, le lavorazioni e le date. Per rispetto della committenza non compaiono nomi, indirizzo né riferimenti che possano far riconoscere l’edificio: l’unica indicazione geografica è quella del titolo. Nelle fotografie le targhe e i nomi su cassette e contatori sono oscurati. Le date vengono dalle fotografie di cantiere; i numeri della fornitura restano negli atti della commessa. I costi non compaiono: qui interessa quello che si è fatto e perché.

Il contesto: un paese che convive con la marea

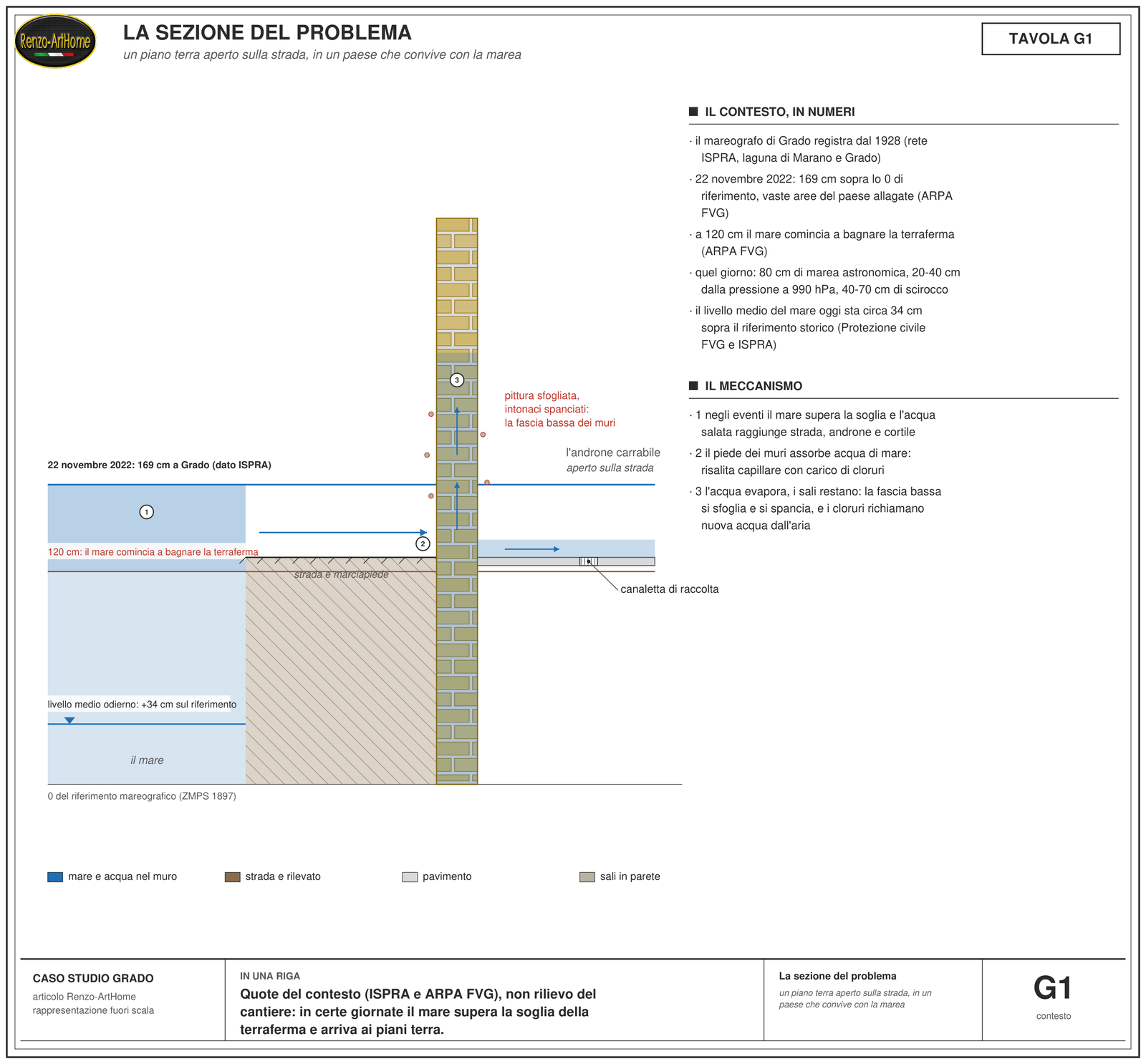

Grado sta su un cordone di isole fra la laguna e il mare aperto, e con la marea ha un rapporto quotidiano. Lo dice una serie di numeri pubblici, tutti misurati a pochi passi dalle case.
Il mareografo di Grado registra i livelli dal 1928, quasi un secolo di dati, e oggi fa parte della rete meteo-mareografica che ISPRA gestisce sull’alto Adriatico insieme alla Protezione civile regionale. La Protezione civile del Friuli Venezia Giulia pubblica ogni anno, proprio per la città di Grado, il calendario della marea astronomica: un documento ufficiale che serve a sapere in anticipo quando il mare salirà. Nella stessa pubblicazione si legge un dato che pesa su ogni piano terra del paese: il livello medio del mare sta oggi circa 34 centimetri sopra il riferimento storico di fine Ottocento, lo zero mareografico di Punta della Salute del 1897.
Sopra quel riferimento corre la soglia che interessa questo cantiere. ARPA FVG, nel resoconto dell’acqua alta del 22 novembre 2022, la indica con precisione: a 120 centimetri sopra lo zero il mare comincia a bagnare la terraferma. Quel giorno il livello misurato a Grado ha raggiunto 169 centimetri, e vaste aree del paese sono finite sott’acqua. I contributi, sempre secondo ARPA: 80 centimetri di marea astronomica, 20-40 centimetri dovuti alla pressione scesa a 990 ettopascal, 40-70 centimetri di spinta dello scirocco. Non è un evento remoto: è la combinazione di tre fattori ordinari che ogni autunno può ripresentarsi.
C’è un terzo numero, ed è quello che rende questi allagamenti diversi da una pioggia. L’acqua che entra in paese è acqua di mare. Nel monitoraggio ARPA FVG del gennaio 2022 le acque superficiali costiere del lato di Grado stavano fra 29 e 35 grammi di sale per litro, con massimi al fondo del golfo fino a 38,4. Ogni litro che bagna un muro e poi evapora lascia in parete quei grammi. La pioggia se ne va e basta; il mare resta, in forma di sale.
Che cosa lascia un allagamento dentro un edificio, e come lo si asciuga con metodo, l’ho raccontato in come asciugare una casa bagnata, a proposito di un altro caso di acqua alta. Questo cantiere nasce dalla stessa situazione, presa dal lato delle murature da risanare: qui l’acqua se n’era sempre andata da sola, ma il sale che si era lasciata dietro continuava a lavorare.

Che cosa dicevano le pareti
La diagnosi, in questo caso, l’hanno fatta la geometria del sintomo e la storia del luogo.
La fascia ammalorata era continua e correva alla stessa altezza su tutte le pareti: androne, ingresso, cortile, lati opposti dello stesso passaggio. Un danno da infiltrazione localizzata segue la sua sorgente e si concentra; un danno che corre uniforme lungo tutto il perimetro, partendo dal pavimento, dice che l’alimentazione sta in basso ed è comune a tutte le pareti. L’acqua sale dai capillari della muratura, evapora dalla superficie, e deposita al confine fra muro e pittura quello che trasportava. Della fisica della risalita e dei sistemi per fermarla ho scritto per esteso nella storia della risalita.

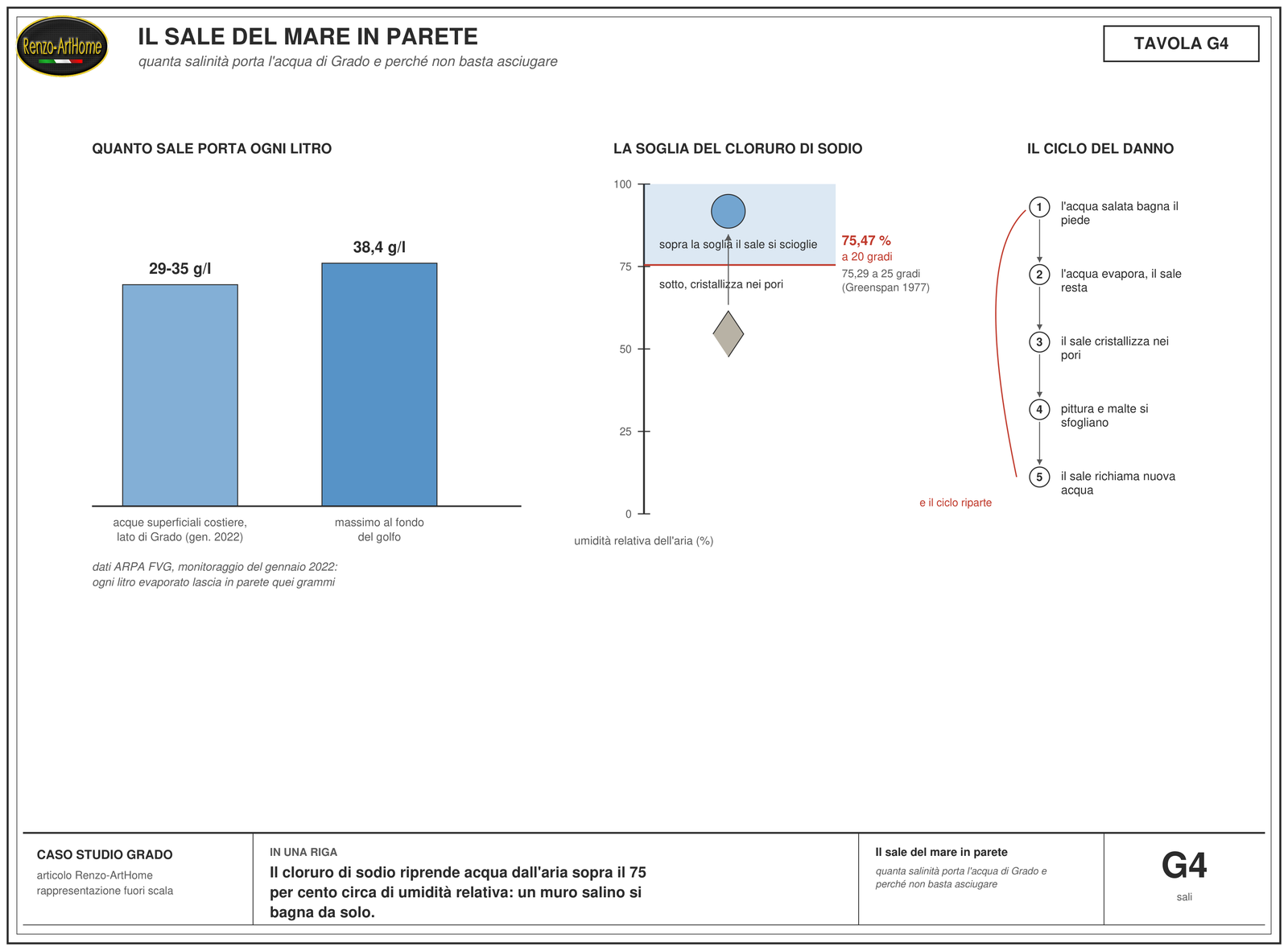

La seconda voce è il sale. In un paese dove l’acqua degli allagamenti è acqua di mare, i cloruri in parete sono attesi. E i cloruri hanno una proprietà che cambia la clinica del muro: sono igroscopici. Il cloruro di sodio sta in equilibrio con un’aria al 75,47 per cento di umidità relativa a 20 gradi, 75,29 a 25, secondo le misure di Lewis Greenspan pubblicate nel 1977 sul Journal of Research del National Bureau of Standards. Sopra quella soglia il sale depositato nel muro riprende acqua dall’aria e la parete si bagna da sola, anche senza una nuova risalita. Sotto quella soglia il sale cristallizza, aumenta di volume nei pori, e spinge: la pittura si sfoglia, le malte si sgretolano, un ciclo dopo l’altro. Il conteggio dei cicli, che vale più del conteggio dei sali, l’ho raccontato in contare i cicli, non i sali.
Dichiaro anche che cosa questa diagnosi non ha: su questa muratura non è stata eseguita un’analisi di laboratorio dei sali. Le efflorescenze e il tipo di degrado sono documentati a vista, la natura chimica esatta dei sali no. La geometria del sintomo, il contesto e la storia delle riparazioni precedenti già ricoperte e riaffiorate bastavano a impostare il progetto; l’analisi avrebbe aggiunto un numero, non cambiato la strategia.

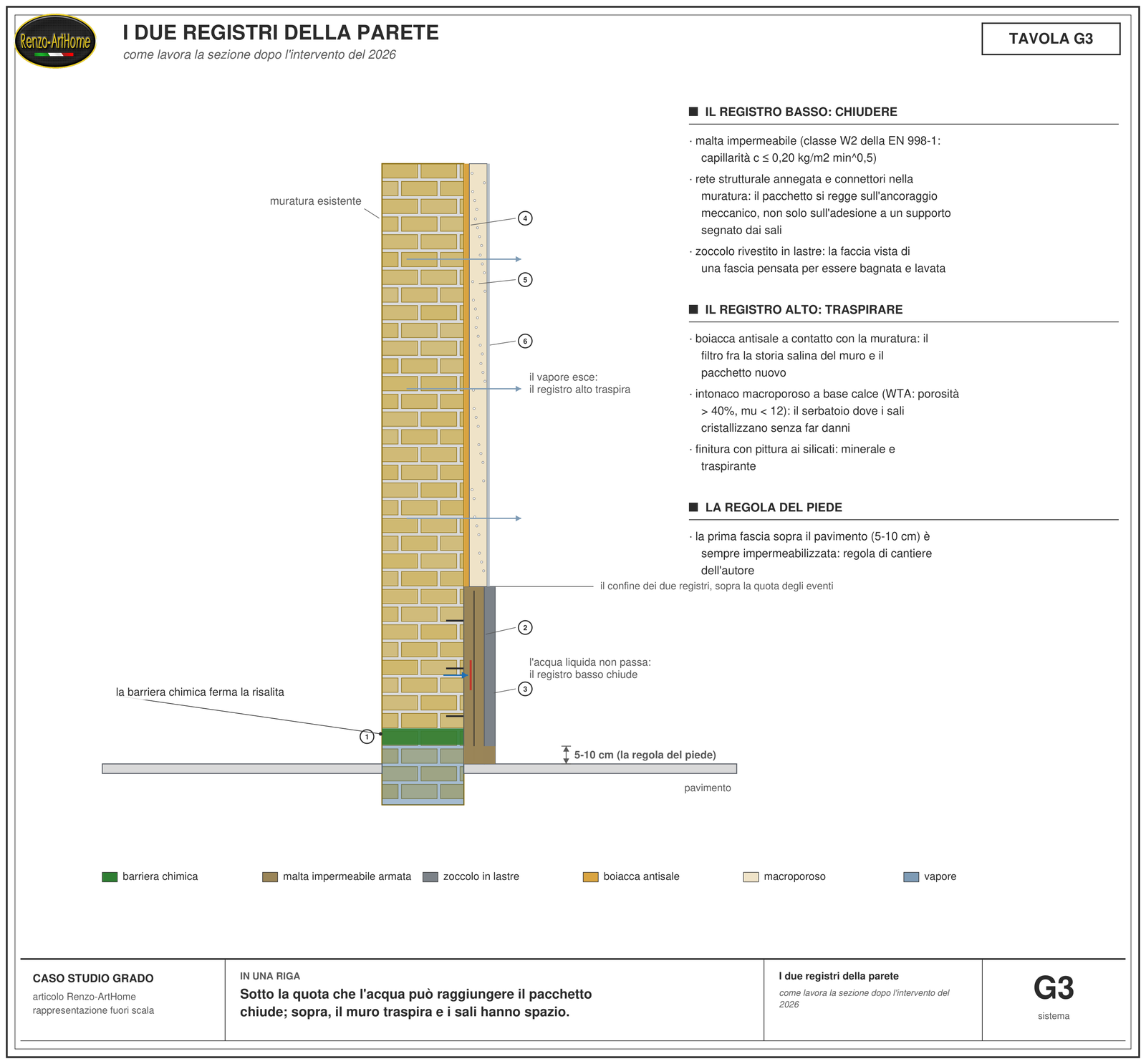

La strategia: due registri sulla stessa parete
Il progetto è nato da una constatazione semplice: in un paese così, la stessa parete vive due condizioni diverse a seconda della quota. La fascia bassa, negli eventi di acqua alta, può trovarsi a contatto con acqua liquida e salata: bagnata, lavata, di nuovo bagnata. La fascia sopra vede soltanto quello che sale dall’interno del muro, vapore e sali, e quello che porta l’aria. Trattare le due fasce allo stesso modo significa sbagliarne almeno una.

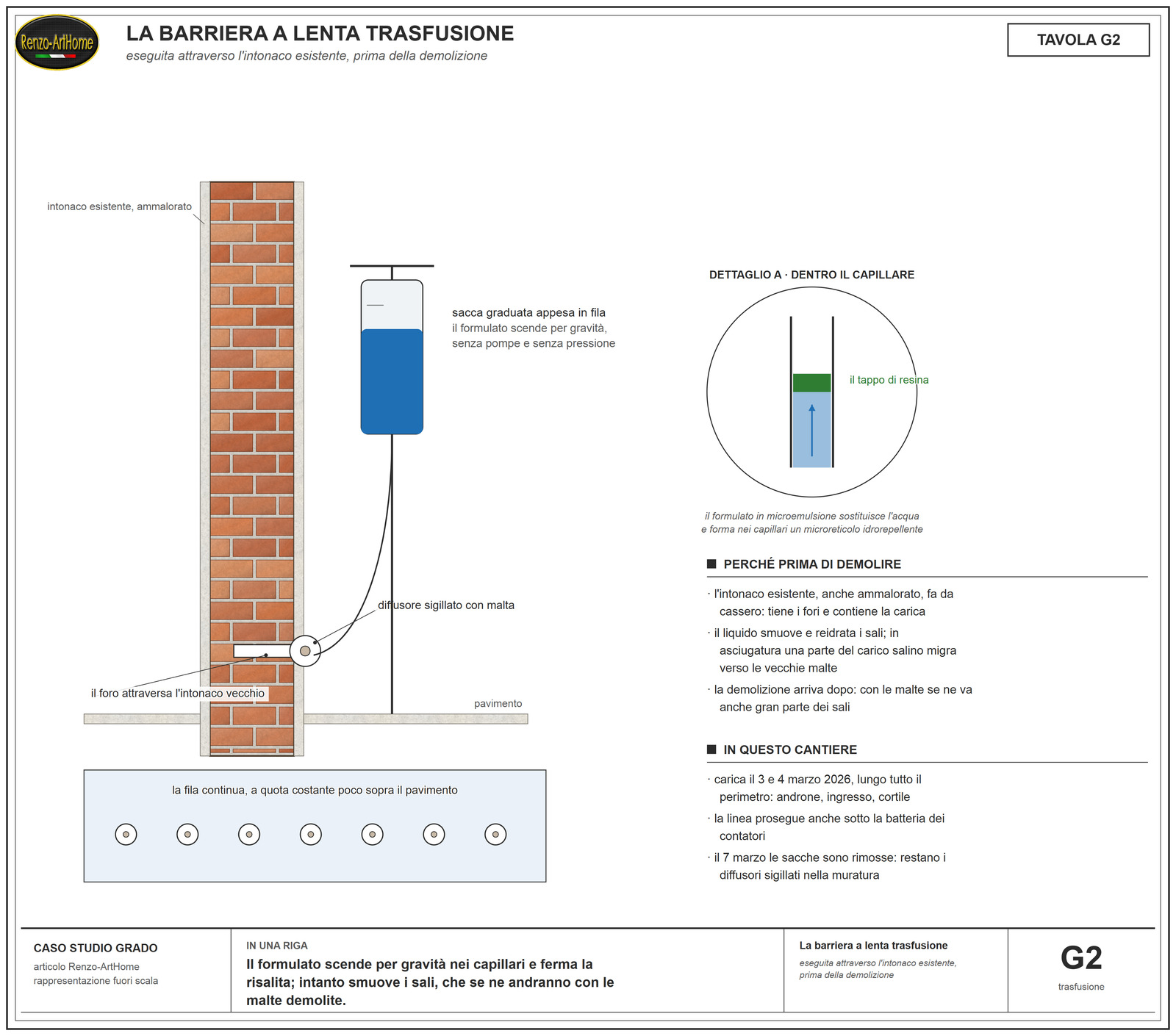

Da qui l’ordine dei lavori, che è quello di ogni risanamento fatto per durare: prima si ferma l’acqua che sale, con una barriera chimica o con un altro dispositivo che blocchi la risalita; poi si ricostruiscono le superfici, ognuna secondo la condizione in cui dovrà lavorare. Come si imposta la cura di una risalita l’ho descritto in come si cura una risalita.
1. La barriera chimica a lenta trasfusione alla base di tutte le pareti, lungo l’intero perimetro: mette il confine sotto il quale l’acqua di risalita si ferma. 2. La demolizione delle malte ammalorate della fascia bassa, dopo la barriera: porta via gli intonaci sfiancati e, con loro, gran parte del carico salino. 3. Il registro basso, che chiude: malta impermeabile ancorata alla muratura con connettori e rete strutturale, rivestita a zoccolo con lastre. È la fascia progettata per essere bagnata dagli eventi e lavata. 4. Il registro alto, che traspira: boiacca antisale a contatto con la muratura e intonaco macroporoso a base calce, il serbatoio dove i sali residui possono cristallizzare senza fare danni. 5. La finitura ai silicati: minerale e traspirante, per non richiudere quello che il registro alto deve lasciar passare.

La barriera, prima di demolire

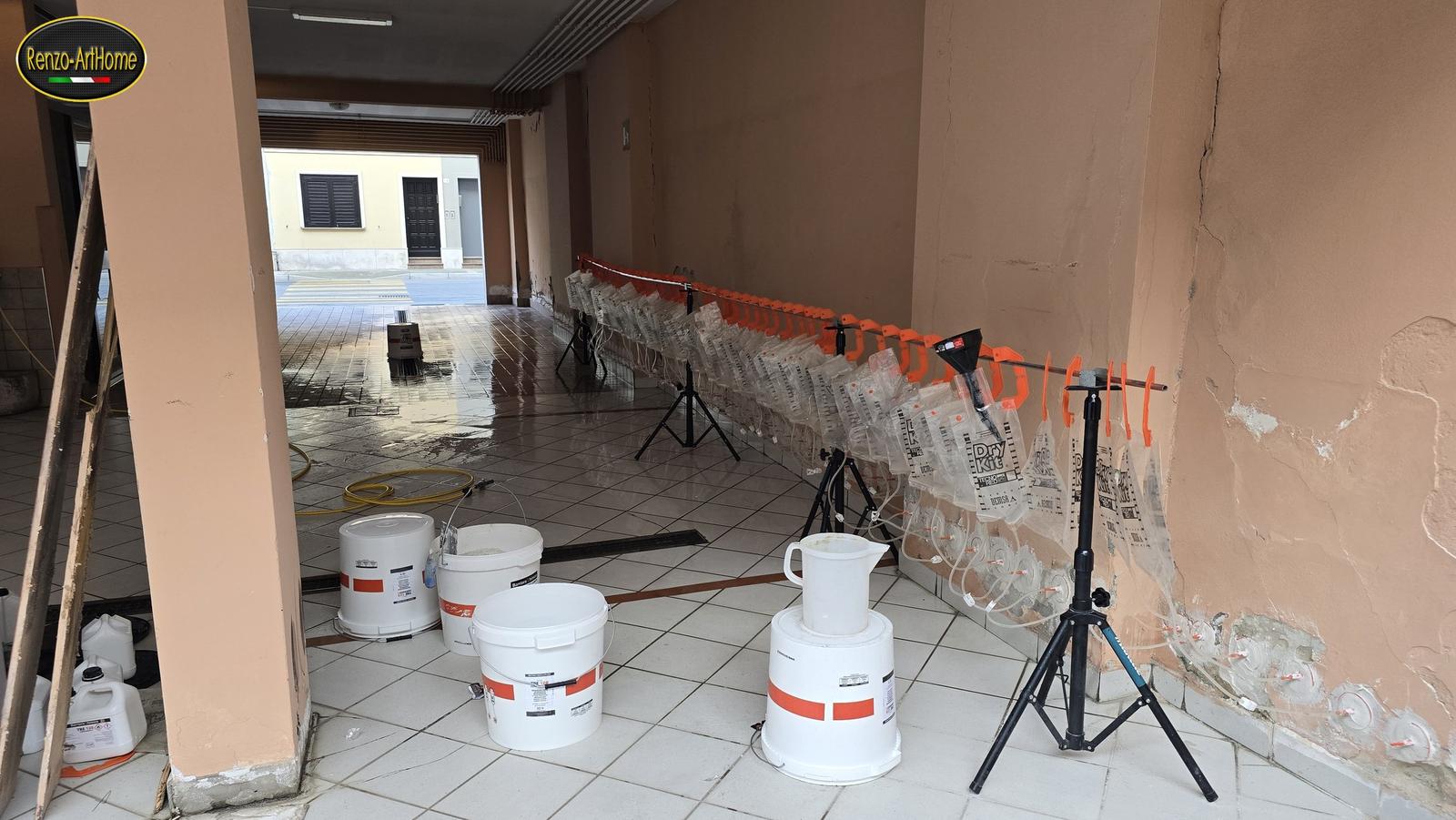

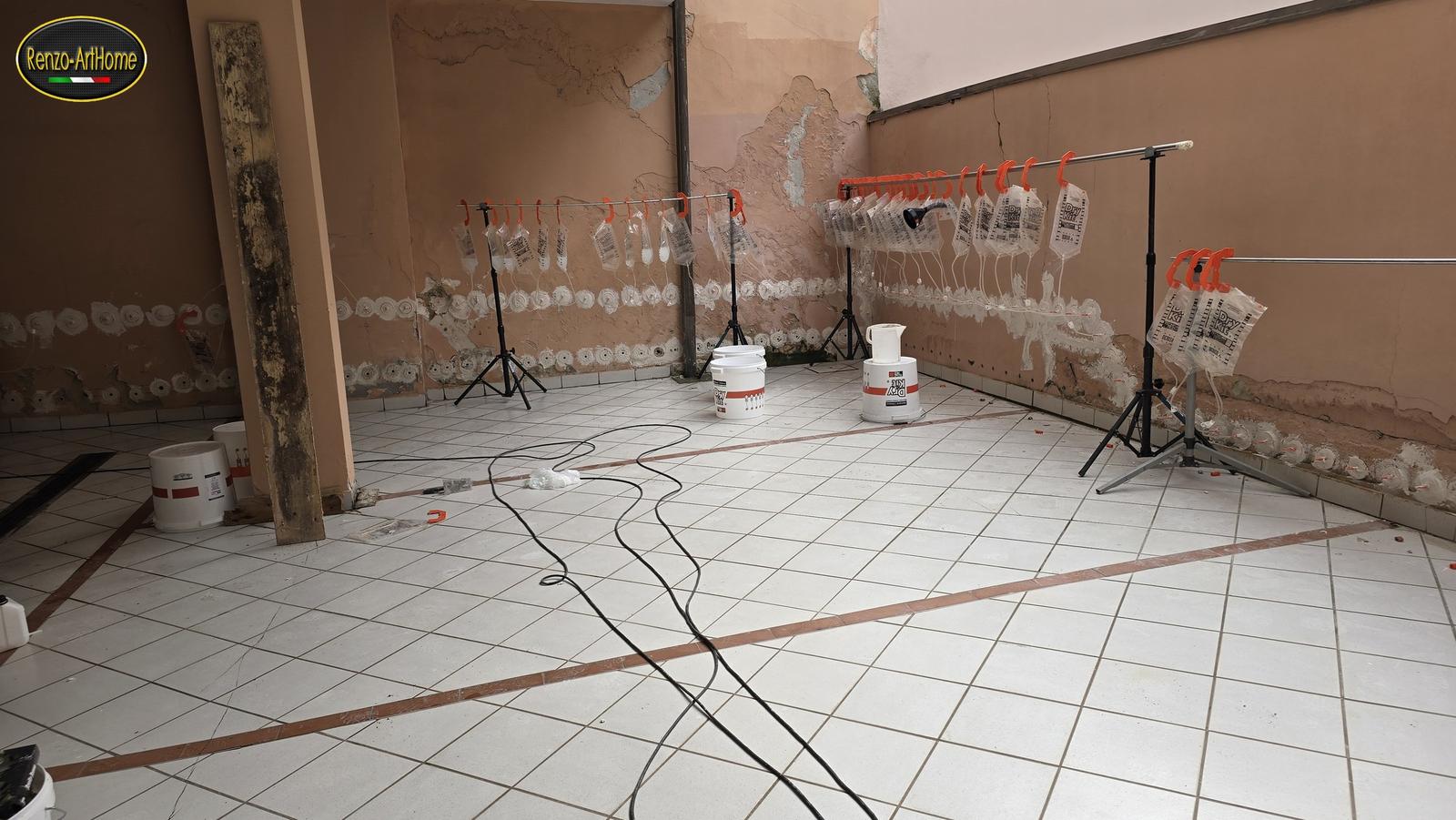

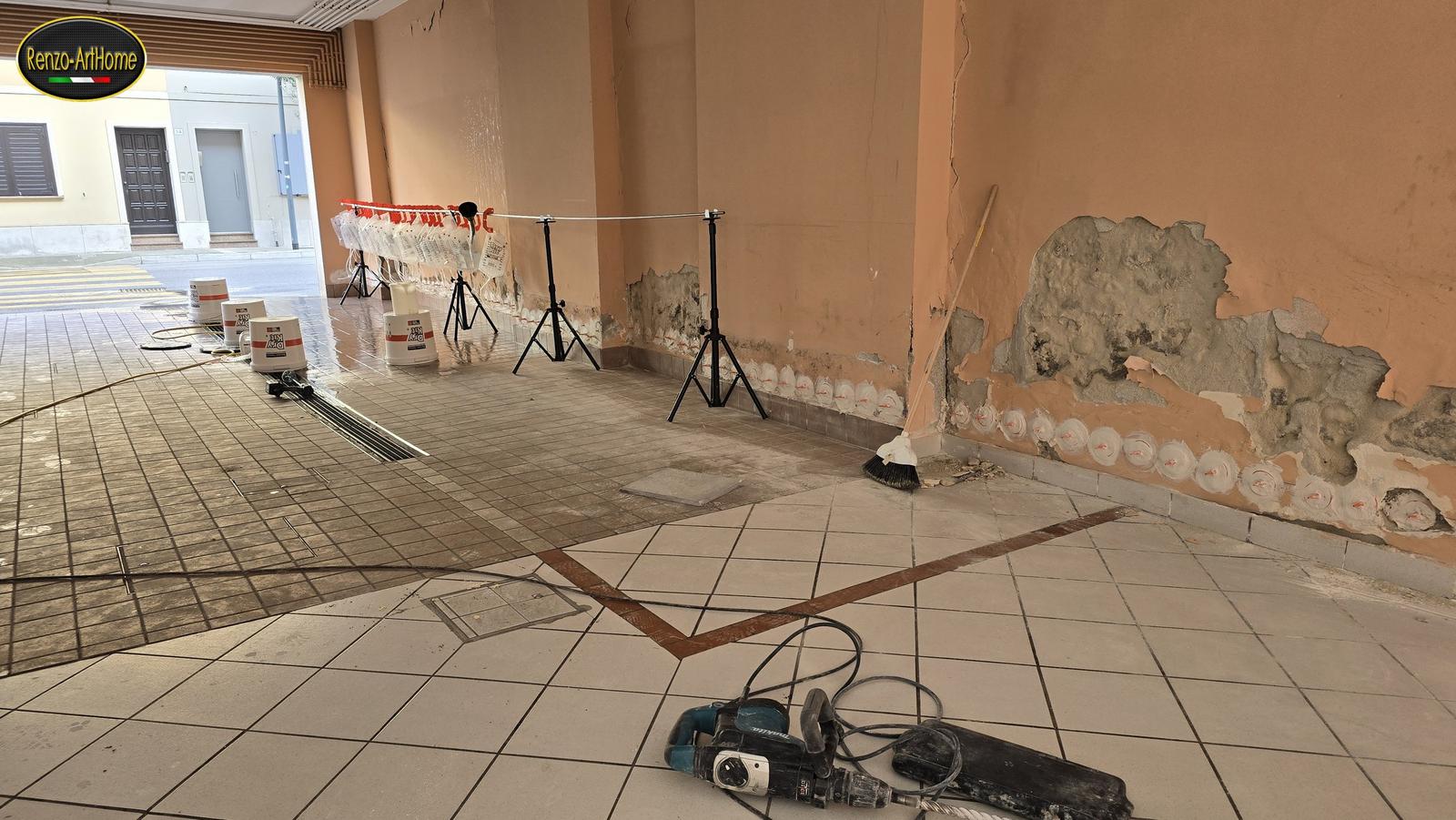

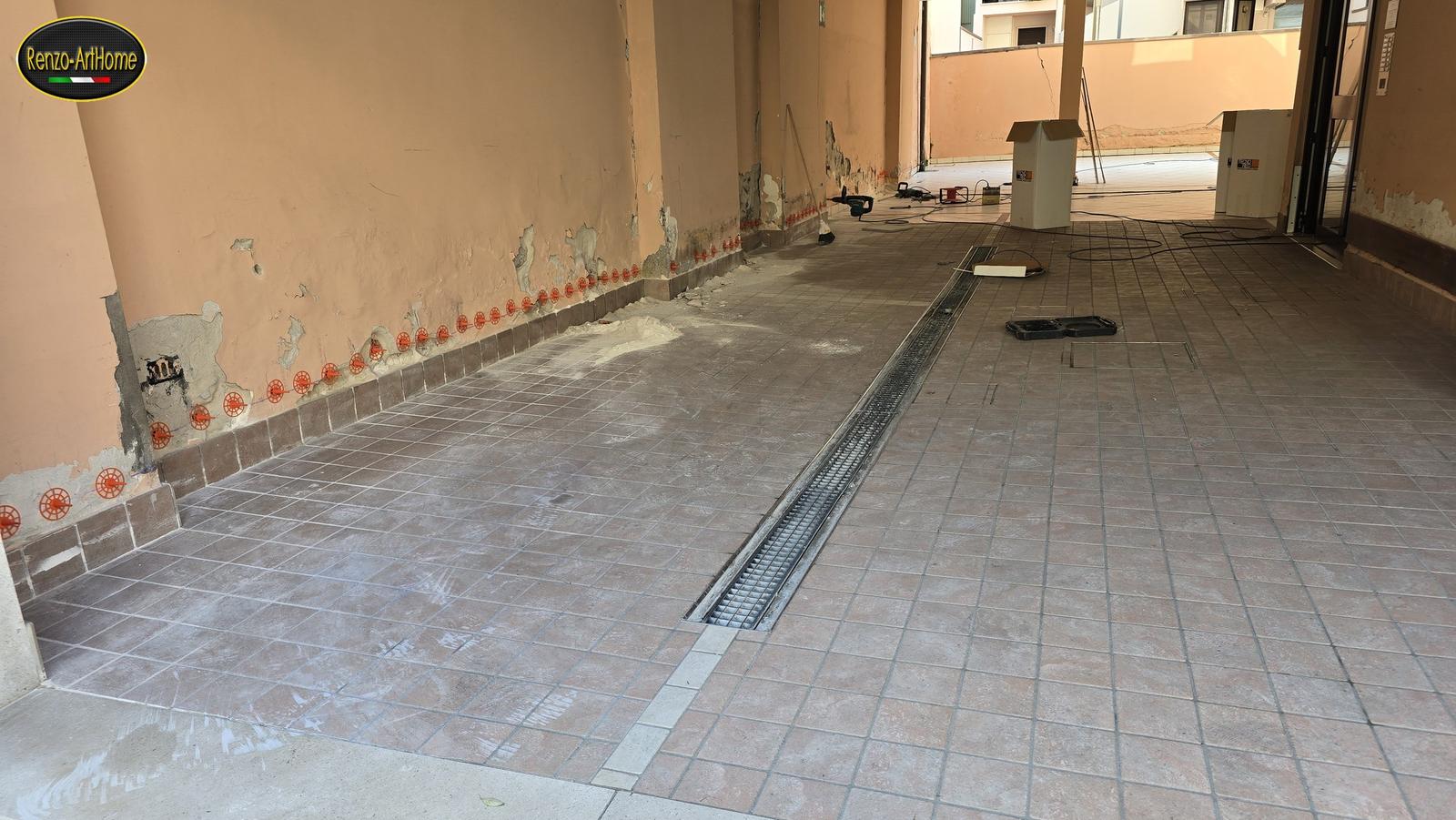

Il 3 e il 4 marzo il cantiere ha vissuto la sua fase più fotogenica. Lungo tutte le pareti, a quota costante poco sopra il pavimento, sono stati eseguiti i fori attraverso l’intonaco esistente; in ogni foro un diffusore, sigillato con malta; a ogni diffusore, appesa a una fila di aste, una sacca graduata di formulato. Il liquido, una microemulsione, scende per gravità e viene assorbito dai capillari della muratura, dove forma un microreticolo di resina idrorepellente: il taglio chimico che ferma la risalita. Niente pompe e niente pressione: il muro assorbe con i suoi tempi, e le tacche graduate delle sacche permettono di controllare l’assorbimento foro per foro. Il funzionamento nel dettaglio l’ho descritto nell’articolo sulla barriera chimica.

Una scelta di metodo merita una spiegazione, perché sorprende chi visita il cantiere: la barriera si esegue prima di demolire, attraverso l’intonaco vecchio. Le ragioni sono due. L’intonaco esistente, anche ammalorato, fa da cassero: tiene i fori e contiene la carica, che altrimenti rifluirebbe da lesioni e distacchi. E il formulato, mentre lavora, smuove e reidrata i sali della muratura; con l’asciugatura una parte del carico salino migra verso le vecchie malte, e la demolizione che segue se lo porta via. Demolire prima significherebbe iniettare in una parete piagata e perdere il vantaggio della pulizia.

La linea non si è interrotta davanti agli ostacoli. Nell’ingresso pedonale la fila di fori prosegue anche sotto la batteria dei contatori del gas, dove lo spazio di lavoro si riduce a poche spanne: le sacche appese fra le tubazioni si vedono nella Fotografia 10. Il cortile interno è stato trattato sull’intero perimetro, murature di confine comprese.

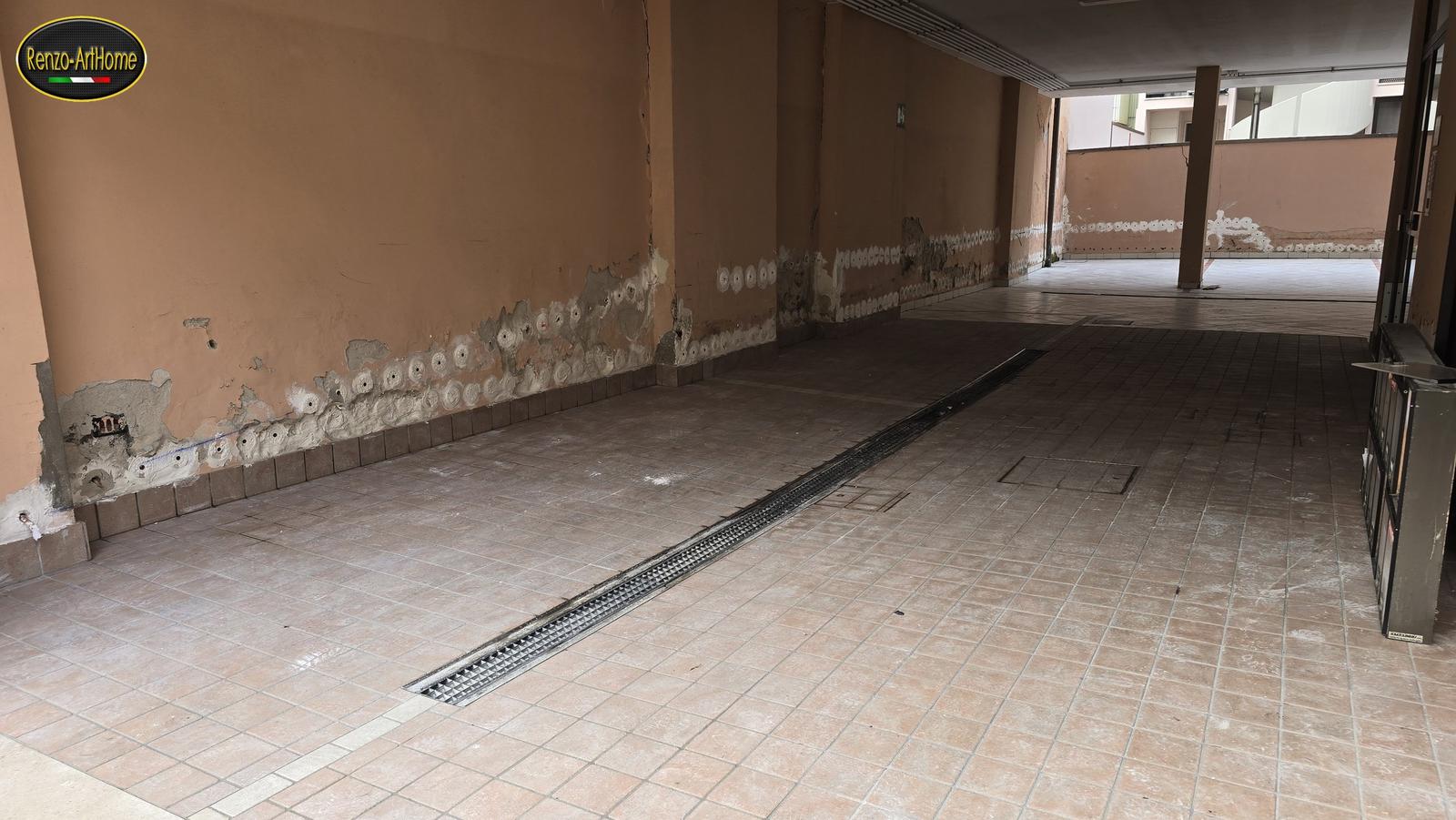

Il 7 marzo le sacche erano rimosse. In parete restano i diffusori sigillati, a documentare il passaggio della linea; la muratura, sotto, ha cominciato il suo lavoro lento di asciugatura.

La demolizione, e quello che è apparso

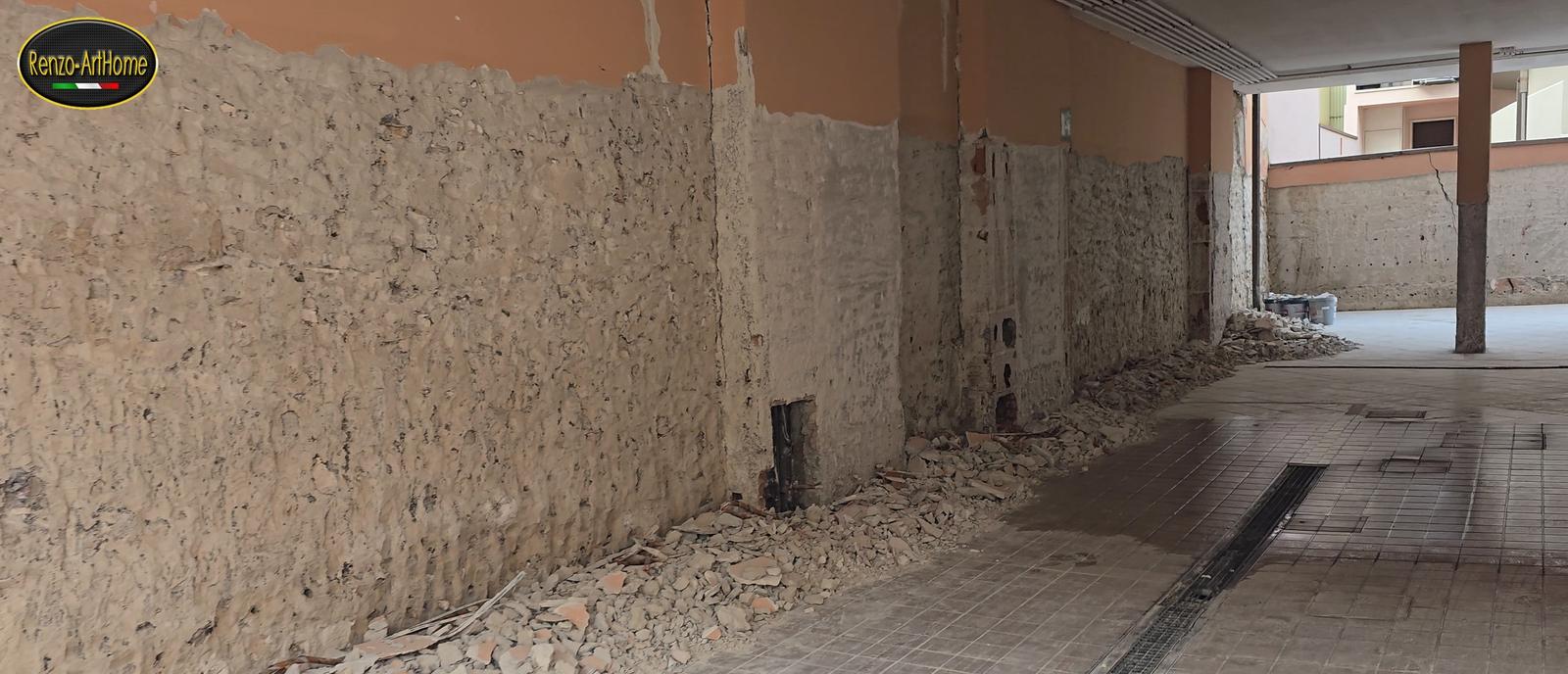

Nelle settimane successive alla carica le malte della fascia bassa sono state demolite fino alla muratura. Di questa fase il cantiere conserva una fotografia senza data impressa nel file, e lo dichiaro; la sequenza però è certa, perché la demolizione mostra i muri già privi dei diffusori in vista e segue la logica del metodo: prima la carica attraverso l’intonaco, poi la rimozione.
La muratura messa a nudo si è presentata come ci si aspetta in un edificio di questa zona: tessitura mista, mattoni pieni e conci legati da malte povere, con più strati di intonaci e rappezzi accumulati dalle riparazioni degli anni. Ogni strato rimosso è carico salino che lascia il cantiere: è la seconda metà del lavoro che la barriera aveva avviato smuovendo i sali verso le vecchie malte.

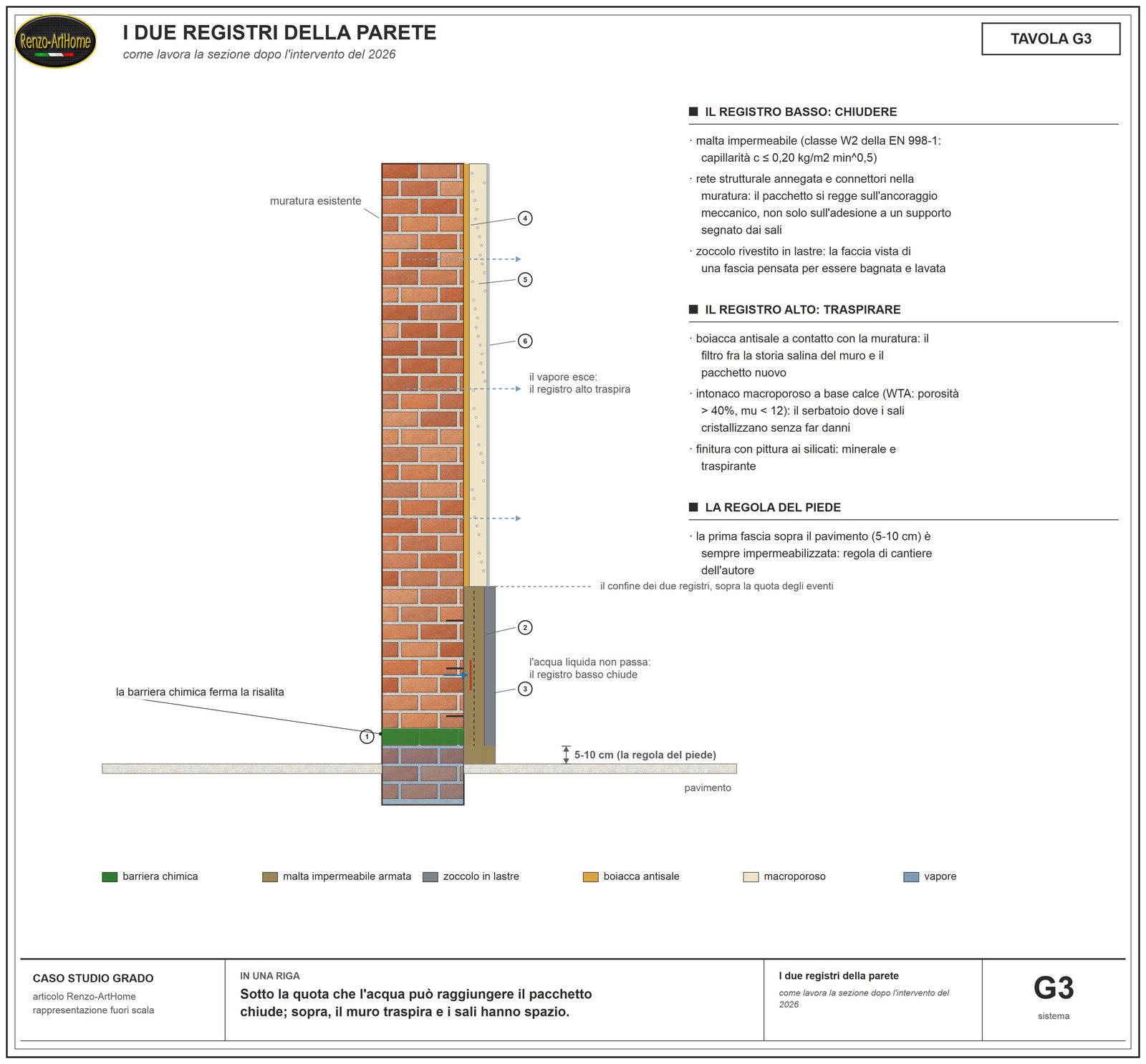

Il registro basso: chiudere
Sulla muratura pulita, nella fascia bassa, è stata ricostruita la parete che dovrà convivere con gli eventi: malta impermeabile ancorata alla muratura con connettori, con la rete strutturale annegata nello spessore.
Ogni parola di questa descrizione ha un motivo. La malta impermeabile è un materiale di classe misurata: la EN 998-1 chiama W2 le malte con coefficiente di assorbimento capillare non oltre 0,20 chilogrammi al metro quadrato per radice di minuto, ed è la classe che si specifica quando l’acqua liquida è un carico previsto e non un incidente. Come lavorano queste malte, e dove sono la scelta giusta e dove no, l’ho scritto nell’articolo sulle malte impermeabili. L’ancoraggio meccanico è l’altra metà del progetto: su un supporto che ha una storia salina l’adesione da sola è un azzardo, perché ogni residuo di cristallizzazione al confine fra muro e malta lavora per staccarla. I connettori infissi nella muratura e la rete strutturale annegata nella malta portano il pacchetto su un appoggio meccanico, che non dipende dalla perfezione chimica del supporto.
A vista, oggi, di tutto questo si vede solo la finitura: uno zoccolo rivestito in lastre, alto quanto la fascia ricostruita. È la faccia giusta per una fascia progettata per essere bagnata e lavata: superficie compatta, giunti chiusi, nessun intonaco tinteggiato da rifare a ogni stagione di mareggiate.
Qui vale anche una regola mia, che dichiaro come tale perché nessuna scheda tecnica la prescrive: in ogni risanamento le malte si staccano da terra, oppure la prima fascia del muro, i primi 5-10 centimetri, si impermeabilizza prima della posa. Il piede a contatto con il pavimento ripesca per capillarità l’acqua e i sali che corrono a terra. Un intonaco che parte dal pavimento si riempie dal basso. In questo cantiere il registro basso è tutto costruito attorno a questa logica: la fascia che tocca terra è la più difesa di tutte.
Di questa fase di ricostruzione il cantiere non conserva fotografie datate, e lo dichiaro: fra la demolizione documentata e le finiture di luglio le lavorazioni intermedie sono descritte per quello che sono state eseguite, non per immagini.
Il registro alto: traspirare
Sopra la quota dello zoccolo la parete ha ricevuto il trattamento opposto, ed è qui che il progetto mostra la sua seconda faccia.
Prima la boiacca antisale, applicata a contatto con la muratura: il filtro fra la storia salina del muro e tutto quello che viene dopo. Un intonaco posato direttamente su una muratura carica di sali si bagna d’impasto e li scioglie. Alla prima stagione se li ritrova in superficie. La boiacca interrompe questo passaggio.
Poi l’intonaco macroporoso a base calce, che lavora da serbatoio. I documenti tecnici della WTA ne fissano la porosità sopra il 40 per cento, con una resistenza al vapore molto bassa. Dentro quel volume i sali residui possono cristallizzare senza spingere sulla finitura, e l’acqua trova una superficie interna enorme da cui evaporare. Asciugare il muro o curarlo sono compiti che il macroporoso non ha: il fronte di evaporazione si sposta dentro l’intonaco, invece di lavorare al confine con la pittura. Che cosa il macroporoso fa davvero, e che cosa gli si chiede a torto, l’ho scritto nell’articolo sull’intonaco macroporoso.
La coppia è collaudata: il registro basso toglie all’acqua liquida la strada, il registro alto dà al vapore e ai sali residui lo spazio per uscire di scena senza fare danni. Nessuno dei due, da solo, avrebbe chiuso il caso: un macroporoso nella fascia degli allagamenti si satura al primo evento, una malta impermeabile estesa a tutta la parete sigillerebbe il muro e sposterebbe l’evaporazione più in alto, dove ricomincerebbe il degrado.
La finitura: la pittura ai silicati
La finitura del registro alto è una pittura ai silicati. La scelta ha una logica e una storia.
La logica: una pittura ai silicati non forma pellicola. Il legante è silicato di potassio, vetro solubile, che reagisce chimicamente con il supporto minerale e vi si lega, lasciando aperta la porosità. Sopra un macroporoso che deve far evaporare, una pittura filmogena sarebbe un tappo; la pittura minerale è la sola finitura coerente con tutto quello che sta sotto.
La storia: le pitture ai silicati nascono nel 1878, quando l’artigiano e ricercatore bavarese Adolf Wilhelm Keim brevetta i suoi colori minerali. Dietro c’era una richiesta precisa: il re Ludwig I di Baviera voleva sulle facciate del suo regno i colori vivi degli affreschi a calce dell’Italia del nord, che il clima bavarese però consumava in fretta. La risposta di Keim fu mescolare vetro solubile di potassio e pigmenti minerali, ottenendo una pittura che si lega chimicamente al supporto minerale: si silicizza, invece di formare pellicola. Facciate dipinte con quella tecnica più di un secolo fa sono ancora leggibili. Per questo in un ambiente aggressivo, come un paese di mare, la famiglia dei silicati resta il riferimento.
Il risultato, a fine luglio

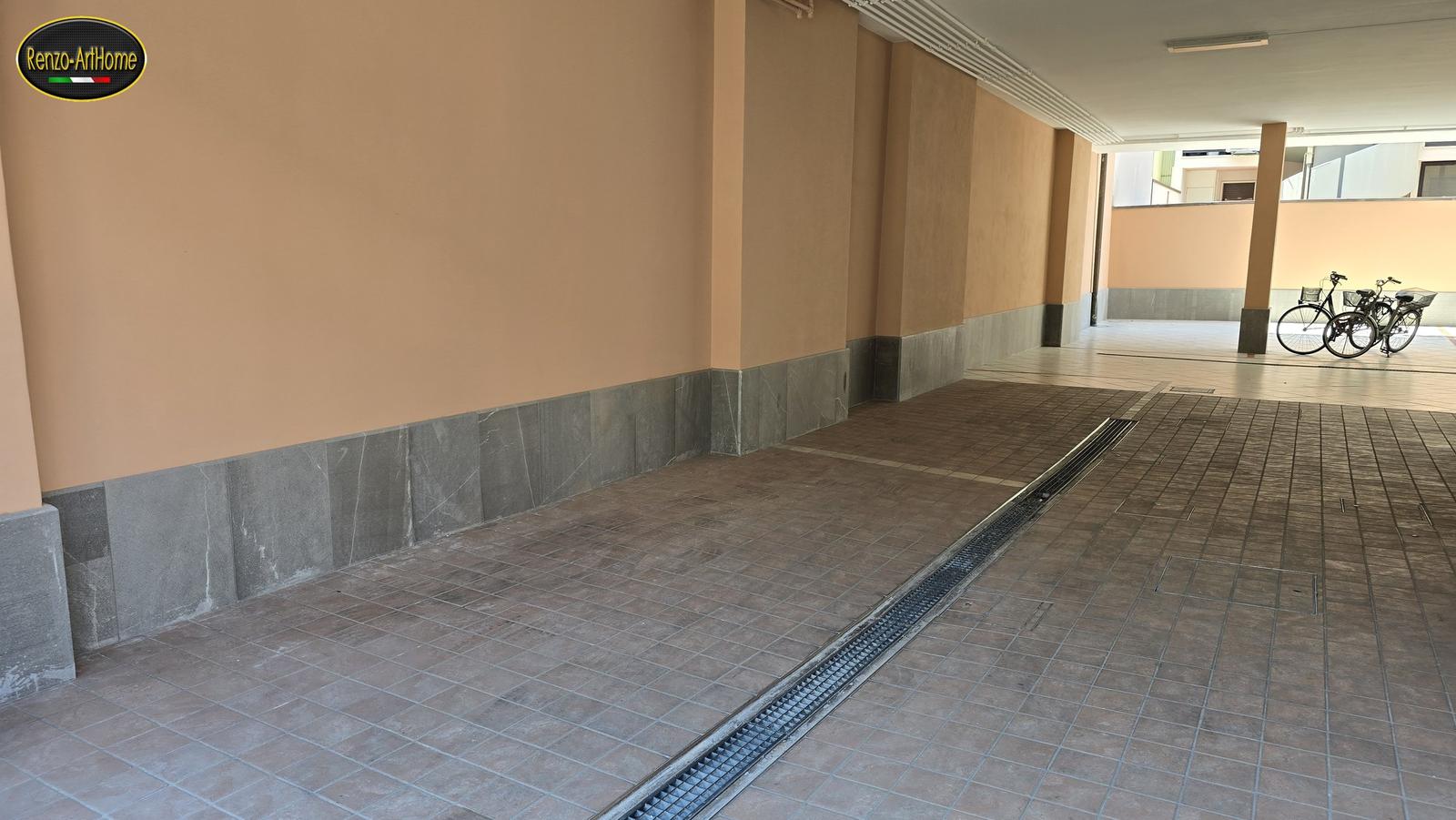

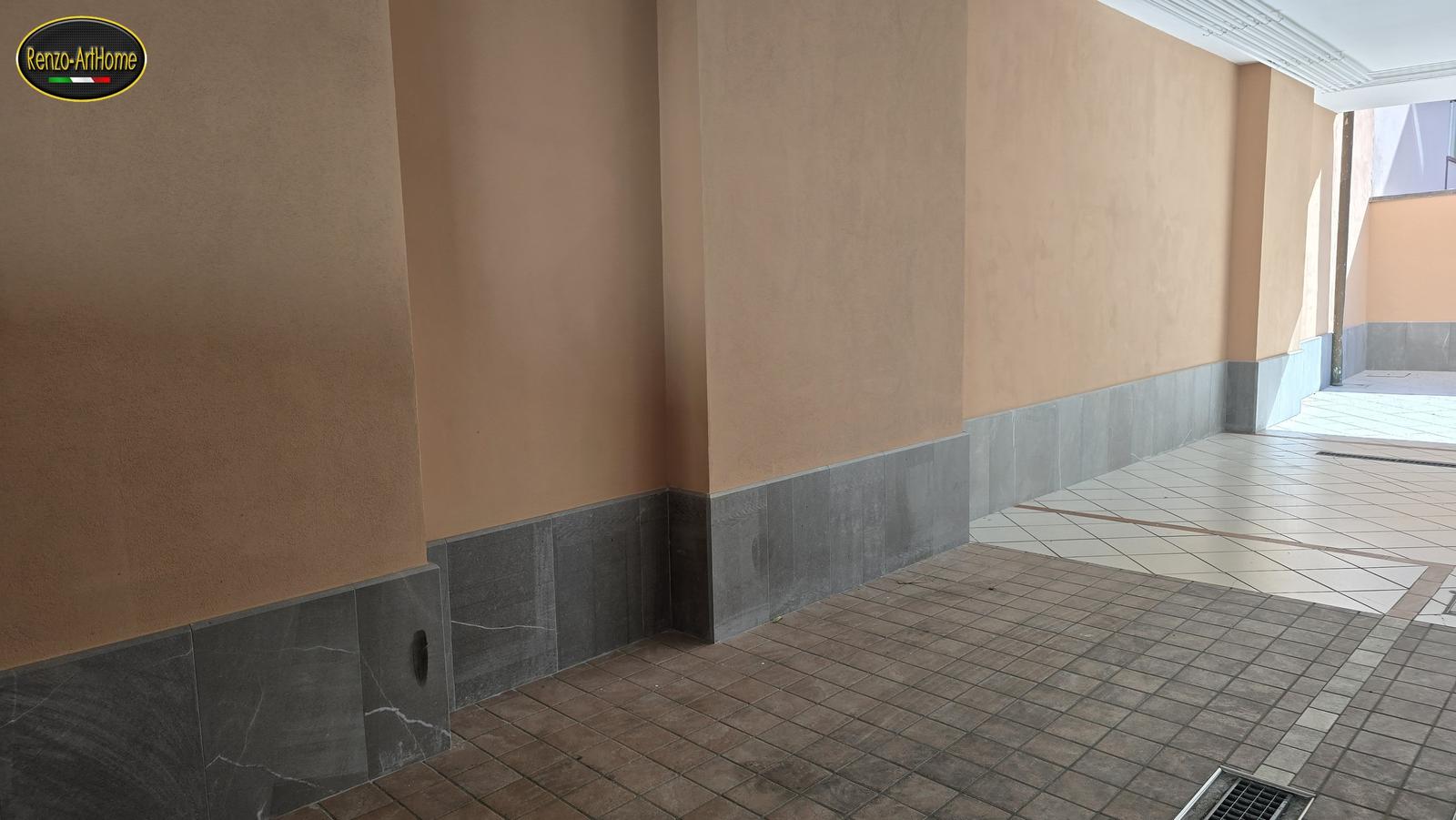

Le fotografie del 24 e del 28 luglio mostrano il lavoro finito. La parte alta delle pareti è intonacata e tinteggiata; lo zoccolo in lastre corre lungo androne, ingresso e cortile alla quota della fascia ricostruita; le cassette postali sono state rinnovate. L’androne è tornato a fare il suo mestiere di passaggio.

Sul risultato dico quello che i documenti permettono di dire, e niente di più. Il cantiere è stato consegnato a luglio 2026: le superfici sono integre, la geometria dei due registri è in opera, la barriera lavora da marzo. Il collaudo vero non è la consegna: sono le stagioni delle acque alte, la prima e poi le altre. La fascia bassa dovrà restare integra dopo gli eventi; la fascia alta dovrà restare asciutta e senza efflorescenze. Sono criteri osservabili da chiunque passi in quell’androne, ed è così che un lavoro di questo tipo va giudicato.

Che cosa insegna questo cantiere
La quota decide il progetto. La stessa parete, a quote diverse, vive carichi diversi: acqua liquida e salata in basso, vapore e sali in alto. Un solo materiale per tutta la parete è quasi sempre la risposta sbagliata a una delle due condizioni.
Prima si ferma l’acqua, poi si ricostruisce. La barriera chimica, o un altro dispositivo che fermi la risalita, mette il confine; le superfici nuove hanno senso solo sopra quel confine. Nell’ordine inverso si preparano i lavori che durano una stagione.
La barriera si esegue attraverso l’intonaco vecchio. L’intonaco ammalorato fa da cassero alla carica, e la demolizione che segue porta via anche i sali che il formulato ha smosso. La sequenza giusta regala una bonifica parziale del carico salino senza costi aggiuntivi.
Su un supporto salino l’ancoraggio si progetta. Connettori e rete strutturale trasformano l’adesione della malta in un appoggio meccanico. La tenuta del pacchetto smette di dipendere dalla qualità di una superficie che i sali hanno già segnato.
I cloruri restano nel muro, e continuano a lavorare. Anche a risalita ferma, sopra il 75 per cento circa di umidità relativa riprendono acqua dall’aria. Il progetto deve dare loro spazio, con il macroporoso, e togliere loro alimento, con la barriera e con il registro basso chiuso.
Il collaudo lo fa il contesto. In un paese dove il mare supera la soglia della terraferma, il giudizio sul lavoro non lo dà la consegna: lo danno gli eventi. Progettare per il collaudo vero significa accettare che la fascia bassa venga bagnata, e costruirla perché non le faccia niente.
Dal cantiere

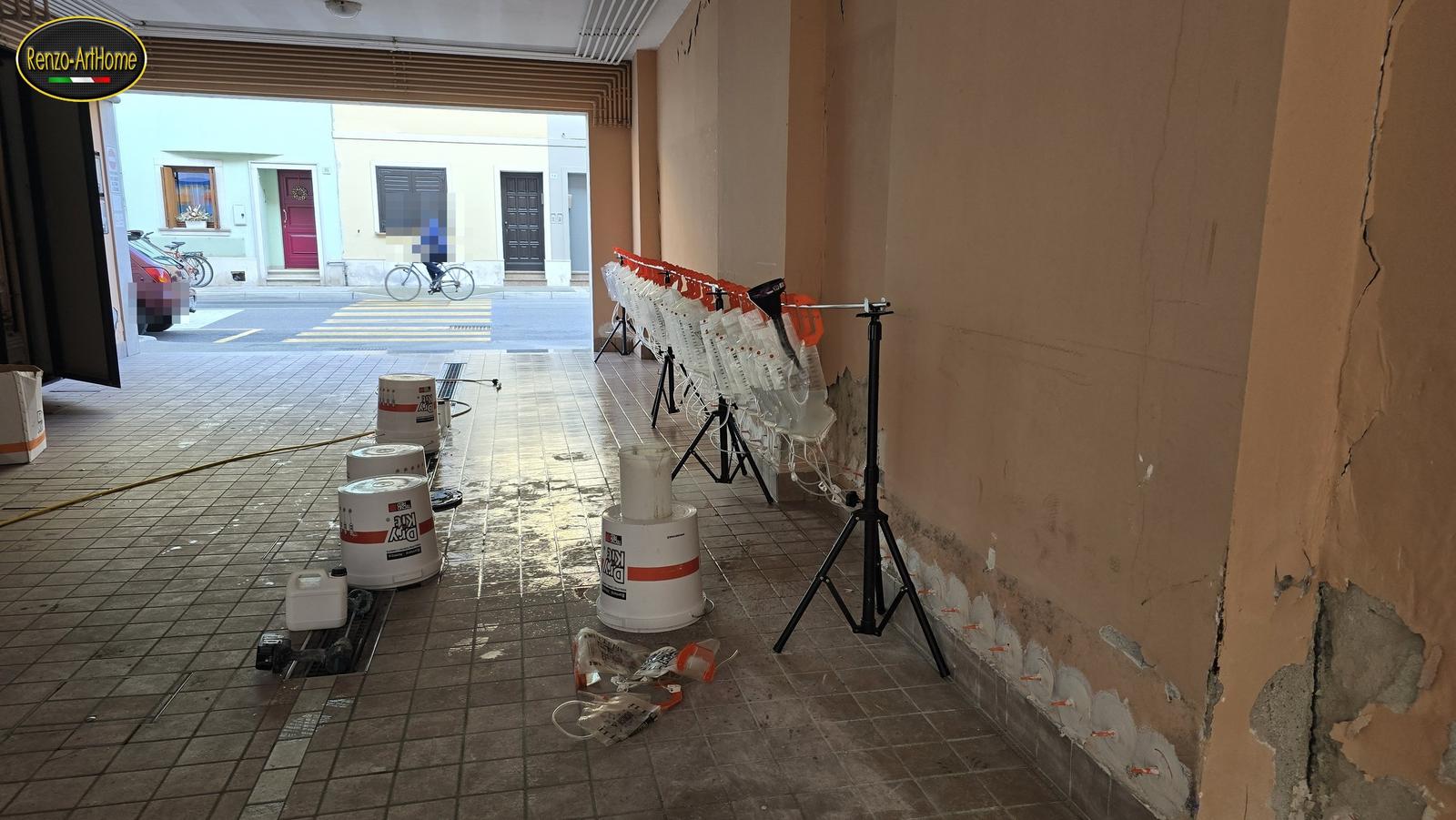

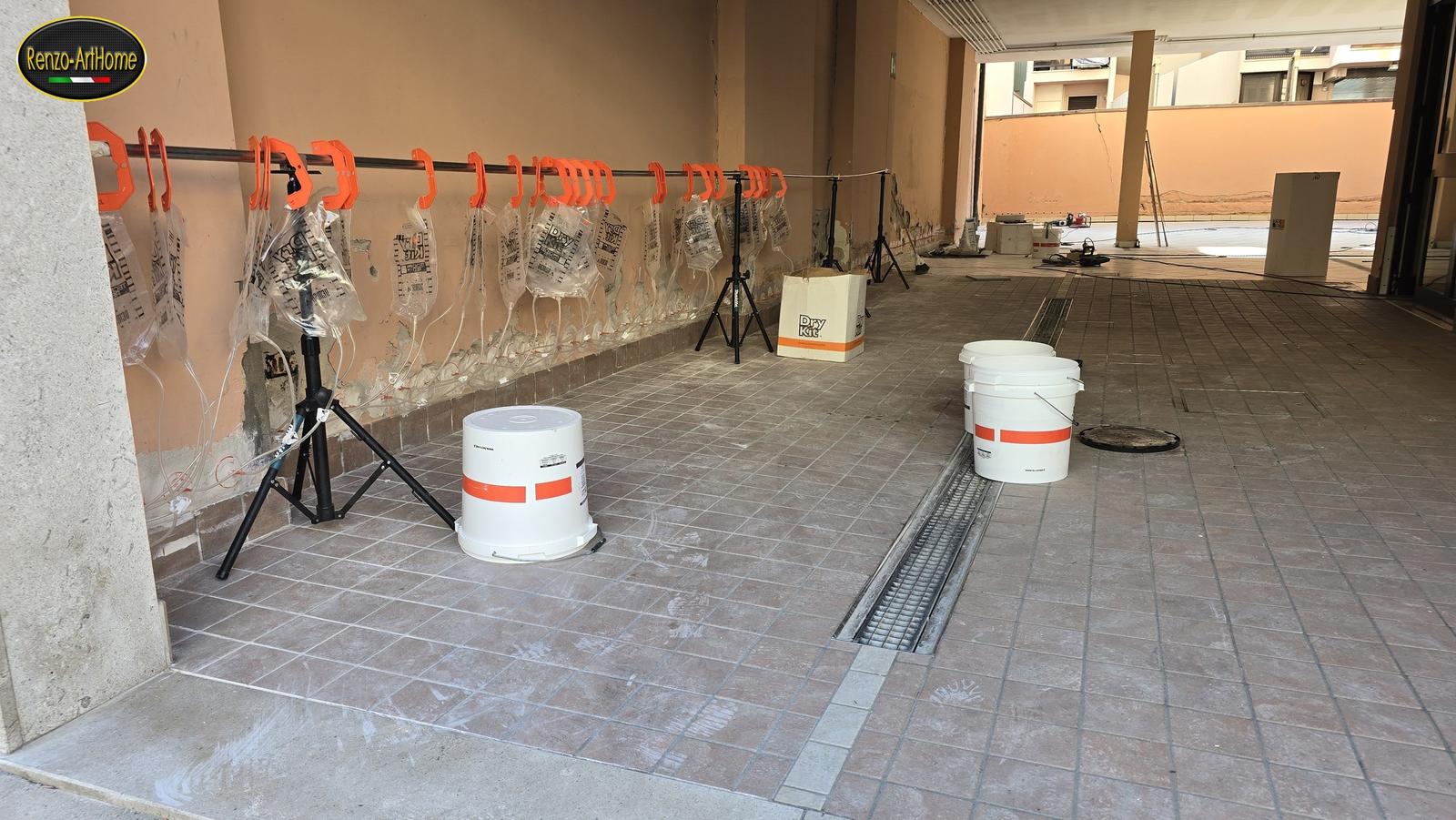

La fotografia a cui torno più volentieri, di questo lavoro, è la settima: le sacche che scendono in fila dentro l’androne e, fuori, una persona in bicicletta che attraversa sulle strisce. Il cantiere non ha mai chiuso il passaggio: le auto sono uscite ogni mattina, le cassette hanno ricevuto la posta, la carica della barriera è andata avanti mentre il paese faceva la sua giornata. Nelle ultime fotografie, a lavori finiti, davanti al cortile sono parcheggiate le biciclette dei condomini. È il segno che preferisco: lo spazio è tornato a essere usato senza pensarci, che è la condizione normale di un edificio sano.
Domande frequenti
L’acqua alta continuerà a entrare nell’androne?
Sì, quando gli eventi supereranno la quota della strada: il pavimento non ha cambiato altezza e il paese resta quello. Il progetto non finge di fermare il mare: accetta l’evento e prepara la parete a riceverlo. La fascia che l’acqua può toccare è impermeabile, armata e rivestita in lastre: si bagna, si lava, non si ammala.
Perché non usare l’intonaco macroporoso anche nella fascia bassa?
Perché il macroporoso lavora da serbatoio per il vapore e per i sali, e davanti all’acqua liquida si satura. Un evento di acqua alta lo riempirebbe in poche ore, e un serbatoio pieno smette di lavorare. Nella fascia degli eventi serve un materiale che chiuda; il macroporoso lavora sopra, dove arrivano solo vapore e sali residui.
Perché la barriera si esegue prima di demolire l’intonaco?
Per due ragioni. L’intonaco esistente fa da cassero: tiene i fori e contiene la carica, che su una parete piagata rifluirebbe da lesioni e distacchi. E il formulato smuove i sali della muratura verso le vecchie malte: demolendo dopo, con le malte se ne va anche gran parte del carico salino.
Il rivestimento in lastre non intrappola l’umidità nella muratura?
Lo zoccolo copre soltanto la fascia bassa, quella costruita apposta per essere chiusa: sotto ci sono la malta impermeabile armata e, alla base, la barriera che toglie l’alimentazione dal basso. Tutta la parete sopra lo zoccolo resta libera di traspirare attraverso macroporoso e silicati: il vapore ha la sua via d’uscita, più ampia di prima.
Quanto è durato il cantiere?

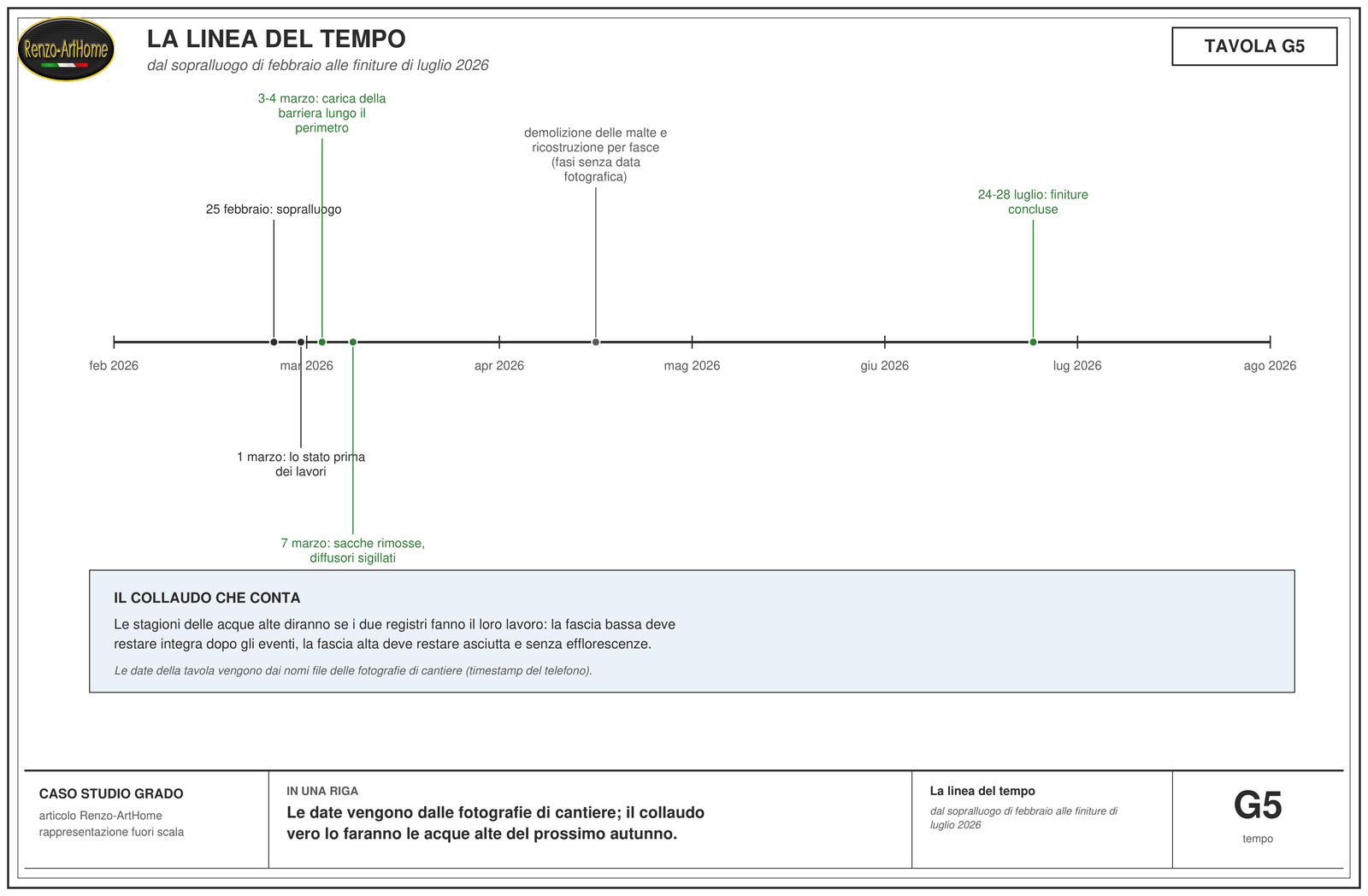

Il sopralluogo è del 25 febbraio 2026. La carica della barriera è del 3 e 4 marzo, la rimozione delle sacche del 7 marzo; demolizione e ricostruzione hanno occupato la primavera, con tempi dettati anche dalle asciugature; le fotografie delle finiture concluse sono del 24 e 28 luglio. Le date vengono dalle fotografie di cantiere.
Come si capirà se il lavoro ha funzionato?
Con due osservazioni alla portata di chiunque, stagione dopo stagione: la fascia bassa deve restare integra dopo gli eventi di acqua alta, e la fascia alta deve restare asciutta, senza macchie né efflorescenze. Se le prossime stagioni confermeranno, questo caso studio verrà aggiornato con le verifiche.
In sintesi
1. Il caso: un condominio di Grado con androne carrabile, ingresso pedonale e cortile. Su tutte le pareti una fascia bassa uniformemente ammalorata: pittura sfogliata, intonaci spanciati, riparazioni precedenti riaffiorate. 2. Il contesto misurato: il mareografo di Grado registra dal 1928; il 22 novembre 2022 il livello ha toccato 169 centimetri sopra lo zero di riferimento, con la soglia della terraferma a 120; il livello medio del mare sta oggi circa 34 centimetri sopra il riferimento storico (dati ISPRA, ARPA FVG e Protezione civile FVG). 3. L’acqua degli allagamenti è acqua di mare: 29-35 grammi di sale per litro nelle acque superficiali costiere del lato di Grado (ARPA FVG, gennaio 2022). Ogni litro evaporato lascia quei grammi in parete. 4. La diagnosi: risalita capillare alimentata dal basso, uniforme su tutto il perimetro, con carico di cloruri igroscopici che sopra il 75 per cento circa di umidità relativa riprendono acqua dall’aria (Greenspan 1977). 5. La sequenza: barriera chimica a lenta trasfusione lungo tutto il perimetro, eseguita il 3-4 marzo attraverso l’intonaco esistente; sacche rimosse il 7 marzo; demolizione delle malte dopo la carica, così con gli intonaci se ne va gran parte dei sali smossi. 6. Il registro basso chiude: malta impermeabile di classe misurata, ancorata con connettori e rete strutturale, zoccolo rivestito in lastre. La fascia che l’acqua può toccare è progettata per essere bagnata e lavata. 7. Il registro alto traspira: boiacca antisale a contatto con la muratura, intonaco macroporoso a base calce come serbatoio dei sali residui, finitura con pittura ai silicati, minerale e senza pellicola. 8. La regola del piede: la prima fascia sopra il pavimento, 5-10 centimetri, è sempre impermeabilizzata, perché il piede ripesca l’acqua e i sali che corrono a terra. Regola di cantiere dell’autore. 9. Il collaudo: consegna a luglio 2026, giudizio alle stagioni delle acque alte. Fascia bassa integra dopo gli eventi e fascia alta senza efflorescenze sono i due criteri, osservabili da chiunque.
Nota su metodo, dati e riservatezza
Riservatezza. Il caso è reso anonimo. Non compaiono committenza, indirizzo né riferimenti identificativi; l’unica indicazione geografica è quella del titolo. Nelle fotografie sono oscurati i nomi su cassette postali e contatori, le targhe e il volto di un passante. Le fotografie sono tutte dell’autore.
Fonti dei dati. ✅ Le date di cantiere vengono dai nomi file delle fotografie, che portano il timestamp del telefono: sopralluogo 25 febbraio, stato ante 1 marzo, carica 3-4 marzo, fine carica 7 marzo, finiture 24 e 28 luglio 2026. ⚠️ La fotografia della demolizione non porta data nel file: la fase è collocata fra la carica e le finiture per logica di sequenza, non per data certa. ⚠️ Le fasi di ricostruzione (malta impermeabile armata, boiacca antisale, macroporoso, silicati) non hanno fotografie di cantiere: la stratigrafia descritta è quella eseguita, dichiarata dall’autore. ⚠️ I numeri della fornitura della barriera (metri trattati, numero dei fori, litri) restano negli atti della commessa e non sono pubblicati in questo articolo.
Limiti dichiarati. ⛔ Su questa muratura non è stata eseguita un’analisi di laboratorio dei sali: la presenza del degrado da sali è documentata a vista, la natura chimica no. ⛔ Non esiste una campagna di misure strumentali pre e post intervento pubblicabile: il collaudo dichiarato è osservazionale, sulle stagioni.
Prodotti. I materiali sono descritti per funzione: formulato in microemulsione per barriera a lenta trasfusione, malta impermeabile di classe W2, connettori e rete strutturale, boiacca antisale, intonaco macroporoso a base calce, pittura ai silicati. I nomi commerciali visibili in alcune fotografie di cantiere restano in fotografia e fuori dal testo: al metodo non aggiungono nulla.
Nota sui calcoli e sulle fonti
Le tavole G1-G5 sono generate da `gen_figs.py`, che legge ogni numero da `calcoli.py`: nessun valore è scritto a mano nei disegni. Il registro delle fonti esterne:
- ✅ ARPA FVG, “L’acqua alta di martedì 22 novembre” (evento del 22/11/2022): 169 centimetri a Grado sopra lo zero di riferimento (dato ISPRA), soglia dei 120 centimetri oltre cui il mare bagna la terraferma, contributi di 80 centimetri di marea astronomica, 20-40 di pressione (minimo attorno a 990 ettopascal) e 40-70 di scirocco; allagate le parti basse di Grado, Marina Julia, Muggia e Trieste. Pagina su arpa.fvg.it, letta il 20/08/2026.
- ✅ ISPRA, Servizio Laguna di Venezia, scheda della stazione mareografica di Grado (laguna di Marano e Grado): registrazioni dal 1928, due mareometri a galleggiante più strumento della Protezione civile FVG, riferimento allo zero mareografico di Punta della Salute 1897. Pagina su venezia.isprambiente.it, letta il 20/08/2026.
- ✅ Protezione civile FVG e ISPRA, Calendario 2026 dei valori della marea astronomica per la città di Grado: il livello medio del mare attuale sta circa 34 centimetri sopra il riferimento storico. Pagina su protezionecivile.fvg.it, letta il 20/08/2026.
- ✅ ARPA FVG, monitoraggio della salinità nel golfo di Trieste del 17-20 gennaio 2022 (nota dell’11 febbraio 2022): 29-35 grammi per litro nelle acque superficiali costiere del lato occidentale, massimi al fondo fino a 38,3-38,4. Già verificata frase per frase sulla pagina ARPA per un precedente articolo di questo sito.
- ✅ Lewis Greenspan, Humidity Fixed Points of Binary Saturated Aqueous Solutions, Journal of Research of the National Bureau of Standards, 81A, n. 1, 1977, pagine 89-96, tabella 2: cloruro di sodio in equilibrio al 75,47 per cento di umidità relativa a 20 gradi e 75,29 a 25. PDF NIST letto.
- ✅ MPA, Data Sheet 19, Issue 5, ottobre 2023: le classi W0, W1 e W2 delle malte secondo la EN 998-1, con W2 a coefficiente di assorbimento capillare c non oltre 0,20 kg/m² per radice di minuto. Documento letto per intero per l’articolo sulle malte impermeabili. ⚠️ La EN 998-1:2016 risulta in vigore dallo store UNI; il testo integrale della norma non è stato letto, e lo dichiaro.
- ✅ WTA, Merkblatt 2-9-20/D (intonaci di risanamento): Kurzfassung ufficiale letta per l’articolo sul macroporoso. ⚠️ I requisiti numerici citati (porosità oltre il 40 per cento, resistenza al vapore mu sotto 12) provengono dalla precedente 2-9-04/D attraverso letteratura tecnica revisionata (Materials, 2021), non dal testo integrale a pagamento.
- ✅ Storia delle pitture ai silicati: brevetto di Adolf Wilhelm Keim del 1878 e impulso di Ludwig I di Baviera, concordi la storia aziendale Keimfarben e la voce Wikipedia dedicata (lette il 20/08/2026). ⚠️ Il numero di brevetto (4315) circola nelle fonti del produttore e non è stato verificato su un archivio brevetti indipendente: per questo non compare nel testo.
- ✅ Dottrine di cantiere dell’autore, dichiarate come tali: la sequenza carica-poi-demolizione per le barriere liquide in microemulsione, la regola del piede (5-10 centimetri), l’impostazione a due registri.
